Vì sao các dự án hạ tầng tại Thủ Thiêm đội vốn hàng ngàn tỉ đồng?
Thứ Năm,  27/6/2019, 15:00
Lê Anh

Vì sao các dự án hạ tầng tại Thủ Thiêm đội vốn hàng ngàn tỉ đồng?

Lê Anh

(TBKTSG Online) - Các dự án xây dựng hạ tầng tại khu đô thị mới Thủ Thiêm như 4 tuyến đường chính, cầu Thủ Thiêm 2… có nhiều sai phạm làm đội vốn hàng ngàn tỉ đồng, theo thông báo kết luận của Thanh tra Chính phủ công bố ngày 26-6.

Xem kết luận của Thanh tra Chính phủ về dự án khu đô thị mới Thủ Thiêm tại đây

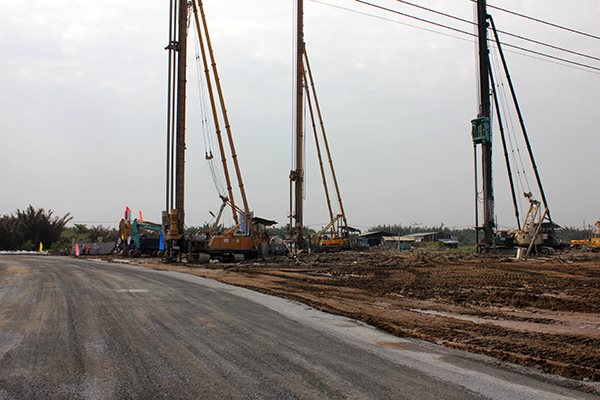

Thi công 4 tuyến đường chính ở Thủ Thiêm - Ảnh: Lê Anh

Kết luận thanh tra nêu rõ, dự án 4 tuyến đường chính của khu đô thị Thủ Thiêm được chính quyền TPHCM phê duyệt dự án, phê duyệt tổng mức đầu tư là hơn 12.000 tỉ đồng khi chưa làm rõ ý kiến của các sở, ngành liên quan là không đúng quy định. Qua thanh tra phát hiện một số khoản phê duyệt không đúng quy định với tổng giá trị hơn 1.500 tỉ đồng.

Việc TPHCM cho chỉ định bổ sung 2 dự án vào hợp đồng BT 4 tuyến đường chính (gồm quảng trường trung tâm, công viên bờ sông và Khu lâm viên sinh thái thuộc vùng châu thổ phía Nam) đồng thời, giao, phê duyệt tiền sử dụng đất 7 lô đất và ký hợp đồng BT bổ sung giá trị 1.999 tỉ đồng khi chưa có dự án được phê duyệt là không đúng quy định về quản lý đầu tư.

Ngoài ra, việc TPHCM chấp thuận chỉ định giao cho Công ty cổ phần Đại Quang Minh là nhà đầu tư dự án BT khi chưa yêu cầu nhà đầu tư lập hồ sơ đề xuất và đánh giá các tiêu chuẩn về kinh nghiệm (thiết kế, xây dựng, vận hành, quản lý dự án), chưa đánh giá năng lực tài chính của nhà đầu tư (vốn chủ sở hữu, khả năng huy động vốn, năng lực quản lý kinh doanh)… là chưa thực hiện đúng quy định về đấu thầu lựa chọn nhà đầu tư.

Việc Công ty cổ phần Đại Quang Minh đang hạch toán chi phí, trong đó, có hơn 25,4 tỉ đồng không đủ điều kiện để quyết toán trong chi phí cho dự án.

Đối với dự án cầu Thủ Thiêm 2, việc giao cho Công ty cổ phần Đại Quang Minh và thay đổi quy mô cầu từ 4 lên 6 làn xe nhưng không báo cáo Thủ tướng Chính phủ là không thực hiện đúng quy định. Việc lựa chọn nhà đầu tư là Công ty cổ phần Đại Quang Minh khi chưa có báo cáo nghiên cứu khả thi được duyệt, chưa xem xét kỹ đến các điều kiện về năng lực, kinh nghiệm.

Chính quyền thành phố phê duyệt dự án với tổng mức đầu tư là hơn 4.260 tỉ đồng qua thanh tra phát hiện một số khoản chi phí không đúng quy định với tổng giá trị hơn 252,8 tỉ đồng.

Đối với dự án BT hạ tầng khu dân cư phía Bắc, việc phê duyệt tổng mức đầu tư, trong đó, có một số khoản chi phí không đúng quy định với tổng giá trị hơn 411 tỉ đồng. Đề ra biện pháp thi công không phù hợp, phải thay đổi, dẫn đến, chi phí thực tế phải giảm so với tổng mức đầu tư là hơn 118,4 tỉ đồng.

Thanh tra Chính phủ cũng chỉ rõ việc TPHCM chấp thuận sử dụng quỹ đất sạch trong khu đô thị mới Thủ Thiêm để cân đối, thanh toán cho các dự án BT (4 tuyến đường chính, cầu Thủ Thiêm 2, hạ tầng khu dân cư phía Bắc…) nhưng không thông qua đấu giá quyền sử dụng đất hoặc tổ chức đấu thầu lựa chọn nhà đầu tư (thực chất là chỉ định nhà đầu tư) là không đúng quy định của Luật Đất đai và Luật Đấu thầu.

Trong đó, tính tiền sử dụng đất đối ứng để thanh toán cho các dự án BT nêu trên bằng chi phí đầu tư bình quân 26 triệu đồng/m2 là không đầy đủ, thiếu chính xác và không đúng quy định, cần phải xem xét, xác định lại để truy thu, tránh thiệt hại cho nhà nước.

Mời xem thêm:

> Kiến nghị thu hồi hàng ngàn tỉ đồng đầu tư vào khu đô thị Thủ Thiêm





TIN BÀI LIÊN QUAN
In bài
Gửi bài cho bạn bè
CÙNG CHUYÊN MỤC

Vì sao các dự án hạ tầng tại Thủ Thiêm đội vốn hàng ngàn tỉ đồng?

Lê Anh
Thứ Năm,  27/6/2019, 15:00

Vì sao các dự án hạ tầng tại Thủ Thiêm đội vốn hàng ngàn tỉ đồng?

Lê Anh

(TBKTSG Online) - Các dự án xây dựng hạ tầng tại khu đô thị mới Thủ Thiêm như 4 tuyến đường chính, cầu Thủ Thiêm 2… có nhiều sai phạm làm đội vốn hàng ngàn tỉ đồng, theo thông báo kết luận của Thanh tra Chính phủ công bố ngày 26-6.

Xem kết luận của Thanh tra Chính phủ về dự án khu đô thị mới Thủ Thiêm tại đây

Thi công 4 tuyến đường chính ở Thủ Thiêm - Ảnh: Lê Anh

Kết luận thanh tra nêu rõ, dự án 4 tuyến đường chính của khu đô thị Thủ Thiêm được chính quyền TPHCM phê duyệt dự án, phê duyệt tổng mức đầu tư là hơn 12.000 tỉ đồng khi chưa làm rõ ý kiến của các sở, ngành liên quan là không đúng quy định. Qua thanh tra phát hiện một số khoản phê duyệt không đúng quy định với tổng giá trị hơn 1.500 tỉ đồng.

Việc TPHCM cho chỉ định bổ sung 2 dự án vào hợp đồng BT 4 tuyến đường chính (gồm quảng trường trung tâm, công viên bờ sông và Khu lâm viên sinh thái thuộc vùng châu thổ phía Nam) đồng thời, giao, phê duyệt tiền sử dụng đất 7 lô đất và ký hợp đồng BT bổ sung giá trị 1.999 tỉ đồng khi chưa có dự án được phê duyệt là không đúng quy định về quản lý đầu tư.

Ngoài ra, việc TPHCM chấp thuận chỉ định giao cho Công ty cổ phần Đại Quang Minh là nhà đầu tư dự án BT khi chưa yêu cầu nhà đầu tư lập hồ sơ đề xuất và đánh giá các tiêu chuẩn về kinh nghiệm (thiết kế, xây dựng, vận hành, quản lý dự án), chưa đánh giá năng lực tài chính của nhà đầu tư (vốn chủ sở hữu, khả năng huy động vốn, năng lực quản lý kinh doanh)… là chưa thực hiện đúng quy định về đấu thầu lựa chọn nhà đầu tư.

Việc Công ty cổ phần Đại Quang Minh đang hạch toán chi phí, trong đó, có hơn 25,4 tỉ đồng không đủ điều kiện để quyết toán trong chi phí cho dự án.

Đối với dự án cầu Thủ Thiêm 2, việc giao cho Công ty cổ phần Đại Quang Minh và thay đổi quy mô cầu từ 4 lên 6 làn xe nhưng không báo cáo Thủ tướng Chính phủ là không thực hiện đúng quy định. Việc lựa chọn nhà đầu tư là Công ty cổ phần Đại Quang Minh khi chưa có báo cáo nghiên cứu khả thi được duyệt, chưa xem xét kỹ đến các điều kiện về năng lực, kinh nghiệm.

Chính quyền thành phố phê duyệt dự án với tổng mức đầu tư là hơn 4.260 tỉ đồng qua thanh tra phát hiện một số khoản chi phí không đúng quy định với tổng giá trị hơn 252,8 tỉ đồng.

Đối với dự án BT hạ tầng khu dân cư phía Bắc, việc phê duyệt tổng mức đầu tư, trong đó, có một số khoản chi phí không đúng quy định với tổng giá trị hơn 411 tỉ đồng. Đề ra biện pháp thi công không phù hợp, phải thay đổi, dẫn đến, chi phí thực tế phải giảm so với tổng mức đầu tư là hơn 118,4 tỉ đồng.

Thanh tra Chính phủ cũng chỉ rõ việc TPHCM chấp thuận sử dụng quỹ đất sạch trong khu đô thị mới Thủ Thiêm để cân đối, thanh toán cho các dự án BT (4 tuyến đường chính, cầu Thủ Thiêm 2, hạ tầng khu dân cư phía Bắc…) nhưng không thông qua đấu giá quyền sử dụng đất hoặc tổ chức đấu thầu lựa chọn nhà đầu tư (thực chất là chỉ định nhà đầu tư) là không đúng quy định của Luật Đất đai và Luật Đấu thầu.

Trong đó, tính tiền sử dụng đất đối ứng để thanh toán cho các dự án BT nêu trên bằng chi phí đầu tư bình quân 26 triệu đồng/m2 là không đầy đủ, thiếu chính xác và không đúng quy định, cần phải xem xét, xác định lại để truy thu, tránh thiệt hại cho nhà nước.

Mời xem thêm:

> Kiến nghị thu hồi hàng ngàn tỉ đồng đầu tư vào khu đô thị Thủ Thiêm





In bài
Gửi bài cho bạn bè
Đối với các dự án BT trong khu đô thị Thủ Thiêm, việc UBND Thành phố ký hợp đồng BT với Công ty cổ phần Đại Quang Minh, trong đó, xác định giá trị quyền sử dụng đất các khu đất đối ứng để thanh toán hợp đồng BT là 12.490,687 tỉ đồng khi chưa có chứng thư thẩm định giá, chưa có quyết định phê duyệt giá trị quyền sử dụng đất của UBND Thành phố là không đúng quy định của Luật Giá năm 2012 và Luật Đất đai năm 2013. Dẫn đến, chênh lệch giảm tiền sử dụng đất 3.901 tỉ đồng so với giá trị đã được UBND Thành phố thẩm định, phê duyệt trước đó, nguy cơ thiệt hại ngân sách Nhà nước.
TIÊU ĐIỂM
Kiến nghị thu hồi hàng ngàn tỉ đồng đầu tư vào khu đô thị Thủ Thiêm
(TBKTSG Online) - Thanh tra Chính phủ kiến nghị Thủ tướng Chính phủ chỉ đạo UBND TPHCM thu hồi và hoàn trả ngay khoản tiền đã tạm ứng từ ngân sách nhà nước không đúng quy định đã đầu tư cho khu đô thị mới Thủ Thiêm đến thời điểm ngày 30-9-2018 là 26.315,905 tỉ đồng.
PHẢN CHIẾU
Top

Giấy phép Báo điện tử số: 2302/GP-BTTTT, cấp ngày 29/11/2012
Tổng biên tập: Trần Minh Hùng.
Phó tổng biên tập: Phan Chiến Thắng.
Thư ký tòa soạn: Hồng Văn; Phó thư ký tòa soạn: Yến Dung.
Tòa soạn: 35 Nam Kỳ Khởi Nghĩa, Quận 1, TP.HCM. ĐT:(8428)3829 5936; Fax:(8428)3829 4294; Email: online@kinhtesaigon.vn
Thời báo Kinh tế Sài Gòn giữ bản quyền nội dung của trang web thesaigontimes.vn. Không sử dụng lại nội dung trên trang này dưới mọi hình thức, trừ khi được Thời báo Kinh tế Sài Gòn đồng ý bằng văn bản.
Trang ngoài sẽ được mở ra ở cửa sổ mới. Thời báo Kinh tế Sài Gòn Online không chịu trách nhiệm nội dung trang ngoài.
Bản quyền thuộc về SaigonTimesGroup.
